【豊川市の塗装工事の流れを解説】|見積もりから完成までの手順と期間の目安

豊川市|塗装工事の流れ|8ステップ

「何日くらいで終わる?」「準備しておくことは?」——工事の中身が分かれば、不安は減ります。創業70年・自社職人直接施工の吉田塗装店が、実際の流れを8ステップでご説明します。

  • 創業70年・施工実績6,000棟以上
  • 一級塗装技能士7名在籍
  • 写真付き完了報告書
  • 訪問販売なし・相見積もり歓迎

はじめに|工事の流れを知れば安心できる

「塗装工事って、どのくらいかかるの?」
「何日くらいで終わる?」
「事前に準備しておくことは?」

豊川市で外壁・屋根の塗装を考えている方の中には、こうした不安や疑問を持つ方も多いでしょう。

塗装工事は、契約前の診断から完了・保証書のお渡しまで3週間程度が一般的です。ただし、建物の劣化状態や施工内容、そして天候によって日数は変わります。

本記事では、豊川市で実際に行われている住宅塗装工事の流れを、契約前〜完了後までの8ステップでわかりやすく解説します。

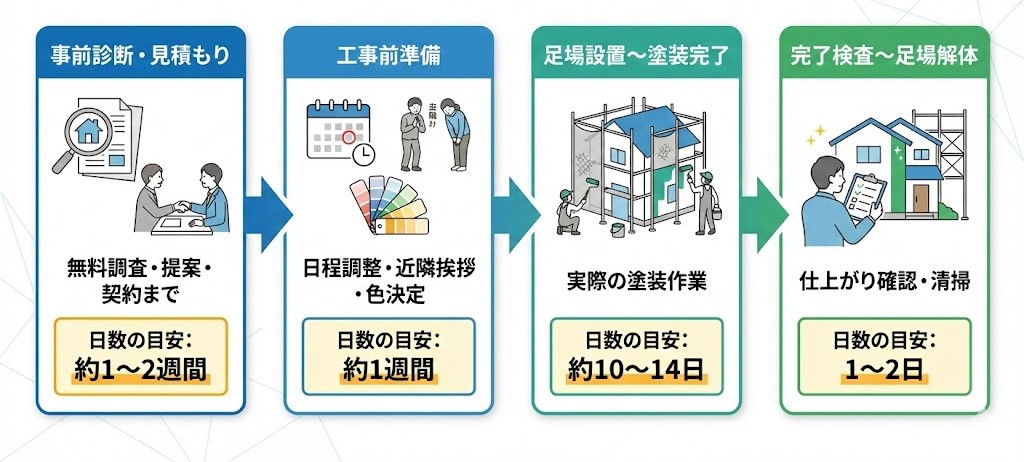

全体スケジュールの目安(30坪2階建て住宅の場合)

吉田塗装店の場合、着工から完了まで3週間ほどをいただいています。

図1|塗装工事の8ステップと、「待つ時間」

【契約前】 ① 現地調査・見積もり  ② ご契約・色選び ここは工期には含みません。じっくり比較・検討してください 3 工事前の準備・近隣挨拶 着工前にご近所へご挨拶。建物まわりの片づけをお願いします 4 足場設置・高圧洗浄 飛散防止ネットを張り、汚れ・苔・古い塗膜を洗い流します 5 下地補修・シーリング打ち替え 洗浄の翌日から。仕上がりと寿命の大半は、ここで決まります ⏳ シーリングの硬化を待つ ── 固まる前に塗ると、あとで不具合が出ます 6 養生 窓・玄関・車・植木を覆います。ここが雑だと境目がガタつきます 7 下塗り ⏳ 中塗り ⏳ 上塗り + 付帯部の塗装 1回塗るごとに規定の乾燥時間を取ります。ここは短縮できません 8 社内検査 → 足場解体・清掃 → 完了報告書・保証書のお渡し 工程写真つきの報告書と、書面の保証書をお渡しします ※完了報告書の見本は、ご契約前の提案の時点でお見せしています

※雨天や台風など天候により前後する場合があります。工程の順序は決まっていますが、⏳の待ち時間は天候によって長くも短くもなります。

📌 工期が極端に短い見積書を見たら、どこを削っているのか聞いてください
塗装は「塗る」時間より「待つ」時間のほうが長い工事です。シーリングが固まるまでの時間、塗り重ねるたびの乾燥時間——これらは技術では短縮できません。
極端に短い工程を組めるとしたら、シーリングの硬化を待たずに塗るか、下地処理を省くか、塗り回数を減らすか——どれかしかありません。

STEP 1現地調査・見積もり依頼

まずは信頼できる地元業者に無料診断を依頼します。豊川市では「現地調査+写真付き報告書」を標準で提供する業者が多く、建物の状態を客観的に確認できます。

✅ チェックされるポイント

  • 外壁や屋根の劣化具合(ひび割れ・チョーキング・苔)
  • シーリングの劣化(打ち替えor増し打ちの判断)
  • 雨どい・破風板・軒天など付帯部の状態
  • 補修が必要な箇所の有無
吉田塗装店の場合:ドローンで屋根を撮影し、屋根に上がらずに全体を確認します。診断結果は写真付きの報告書でご説明します。まだ塗り替えが不要であれば、その旨を正直にお伝えします。

STEP 2ご契約・色選び

見積もりに納得できたら契約へ。契約時には以下を確認しましょう。

✅ 契約チェックリスト

  • 使用塗料のメーカー・商品名・塗布回数(3回塗りが基本)
  • 足場・洗浄・養生など工事に必要な項目が含まれているか
  • 保証内容(塗膜保証・施工保証の有無と期間)
  • 工期と支払い条件

👉 色選びはカラーシミュレーションを活用するのが安心。豊川市の強い日差しを考慮し、色あせにくい色・塗料を選ぶのがポイントです。

色選びのコツ:「面積効果」といって、同じ色でも面積が大きいほど明るく鮮やかに見えます。小さな色見本で「ちょうどいい」と思った色は、壁一面になると想像より明るくなることがほとんどです。A4以上の見本板で、屋外の光の下で確認してください。

STEP 3工事前の準備・近隣挨拶

工事前には以下の準備が行われます。

  • スケジュールの最終調整
  • 塗料・材料の手配
  • 近隣への工事挨拶(吉田塗装店では、営業サポートの柴田が伺います)
  • 建物周囲の片づけ(植木鉢・物干し・自転車など)
  • 養生や足場設置に関する打ち合わせ
なぜ近隣挨拶が大切か:足場の設置には音が出ますし、洗浄の水や塗料のにおいでご迷惑をおかけする可能性があります。ここを省くと、お客様がご近所との関係で気まずい思いをされます。私たちの工事のせいで、お客様が肩身の狭い思いをすることがあってはなりません。
📌 お客様にお願いすること:豊川市の住宅は敷地が比較的コンパクトな場合も多いため、外壁から1m以内はなるべく片づけておくとスムーズです。難しい場合はお声がけください。私たちで動かします。

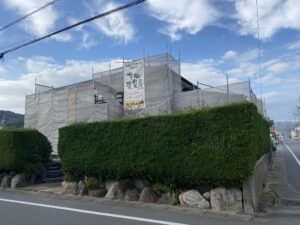

STEP 4足場設置・高圧洗浄

  • 足場を設置し、飛散防止ネットを張る
  • 高圧洗浄で外壁・屋根の汚れ・苔・古い塗膜を落とす

👉 洗浄が不十分だと塗膜の密着が悪くなり、早期剥離の原因になります。

足場を組んだら、もう一度点検します:お見積もり時の診断は、地上とドローンから行っています。ですが手が届く距離まで近づくと、それまで見えなかった傷みが見つかることがあります。見つかったものは必ず写真でご報告し、ご了承をいただいてから対処します。黙って進めることも、その場で決断を迫ることもありません。
📌 お客様にお願いすること:洗浄の日は水しぶきが上がるため、窓を閉めていただきます。洗濯物も室内干しをお願いします。該当する日は事前にお知らせします。

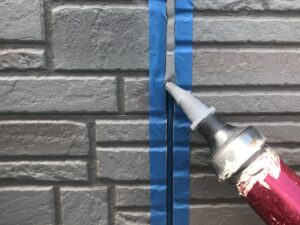

STEP 5下地補修・シーリング打ち替え

洗浄した外壁は一晩かけて乾かし、翌日にはシーリングの職人が入ります。

  • 外壁のひび割れ補修
  • シーリングの打ち替え・打ち増し
  • 金属部分のケレン(錆落とし)

👉 「下地処理で仕上がりの8割が決まる」と言われるほど重要な工程です。

そして、塗り終われば見えなくなる工程でもあります:だからこそ省こうと思えば最も省きやすく、安い見積もりの多くはここが削られています。私たちは、この工程を写真に残します。ひび割れの補修前・補修後、シーリングの撤去・打ち替えの様子——完了報告書に載せるのは、まさにこういう「塗ったら見えなくなる工程」です。

⏳ シーリングの硬化を待ちます

打ち替えたシーリングは、しっかり固まるまで待ちます。まだ柔らかいうちに上から塗ると、塗膜にシワが出たり、シーリングが痩せて隙間ができたりするためです。
この間、現場は動きません。お客様から見れば「誰も来ない日」ですが、この何もしない時間こそが、10年後の塗膜を守ります。

STEP 6養生

  • 窓・玄関・車をビニール養生
  • 植木や給湯器など、塗らない場所を覆う

地味な作業ですが、養生が雑だと、塗料の境目がガタガタになり、仕上がりの印象が決定的に変わります。

吉田塗装店の場合:養生を得意工程とする職人が複数在籍しています。畠山(一級塗装技能士・在籍26年)、鈴木啓示(在籍25年)——20年以上この工程に向き合ってきた職人が担当します。
📌 お客様にお願いすること:養生中は窓が開けられなくなります。洗濯物は室内干しをお願いすることになりますので、事前にお知らせします。エアコンは使えるように養生しますのでご安心ください。

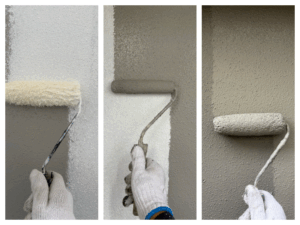

STEP 7塗装作業

外壁は3回塗りが基本です。

  • 下塗り(シーラー):密着性を高める
  • 中塗り:選定塗料の色・厚みをつける
  • 上塗り:美観・耐久性を仕上げる

👉 破風・軒天・雨どいなどの付帯部も同時に塗装されます。

ここが最も「確認できない」工程です:塗り終わった壁を見ても、2回塗りか3回塗りかはプロでも分かりません。だから私たちは、下塗り・中塗り・上塗りのそれぞれを写真に撮ります。そして使用した塗料の缶も写します。契約どおりの塗料を、契約どおりの回数塗ったことの証明になるからです。
1回塗るごとにメーカー規定の乾燥時間を取ります。ここは短縮できません。

STEP 8社内検査・足場解体・完了報告書

  • 職人による社内検査(塗り残し・色ムラの確認)
  • 問題がなければ足場を解体・周辺を清掃
  • 施工完了報告書(工程写真付き)のお渡し
  • 使用塗料の記録
  • 保証書の発行(塗膜保証5〜10年が一般的)
完了報告書には、こういうものを載せています:下塗り・中塗り・上塗りの写真、使用した塗料の写真、下地処理(ひび割れ補修・シーリング打ち替え)の前後、足場から見つかった箇所とその対処。お客様が確認できない工程を、確認できる形にするための記録です。
そしてこの報告書は、ご契約前の提案の時点で見本をお見せしています。3回塗った写真を載せた報告書を必ず渡すと約束するということは、3回塗らなければその報告書が作れないということ。逃げ道を自分で塞いでおくためです。

👉 豊川市の気候に詳しい地元業者のアフターサポートは安心につながります。保証が10年あっても、来てもらえなければ意味がありません。近所に施工物件がある業者は、逃げも隠れもできない場所で商売をしています。

🔍 工事の進め方について、聞いてみたいことはありませんか?
「うちは共働きだけど大丈夫か」「工期はどのくらいになりそうか」——工事のご依頼を前提にしないご相談で構いません。ドローンによる屋根の無料診断・現地調査・お見積もりまで、すべて無料です。📞 0120-939-747(ご相談・無料診断)

工事期間中、毎日の作業内容をお伝えします

工事期間中、職人は毎朝と作業終わりに、インターホンを鳴らしてご挨拶します。「今日はこの作業をします」「今日はここまで終わりました」と、その日の内容をお伝えするためです。

ただ、こうお考えの方もいらっしゃるはずです。

  • 「共働きで、日中は誰もいない」
  • 「在宅勤務中に、毎日チャイムを鳴らされるのは正直つらい」
  • 「小さい子どもが昼寝している時間帯は避けてほしい」
💬 ですので、こうしています
・ご在宅で、訪問してもよい場合 → 職人が直接ご挨拶し、その日の作業をご説明
・ご不在のとき/訪問が不要なとき → LINEで作業内容をご報告
どちらの形でも、その日に何をしたかは必ずお伝えします。「気づいたら勝手に工事が進んでいた」ということにはなりません。ご希望の連絡方法は、着工前にお伺いします。

「まだ大丈夫ですよ、とお伝えして帰ることも、私たちの仕事です。」

工期3週間と申し上げると、「他社より長い」と言われることがあります。そのとおりです。シーリングが固まるのを待つ時間、塗り重ねるたびの乾燥。この時間は技術では縮められません。縮めれば10年後に必ず現れます。
創業70年、豊川市で6,000棟以上を塗らせていただきました。街を歩けば、うちが塗った家が目に入ります。逃げも隠れもできない場所で商売をしてきたから、記録を残す習慣が身についたのだと思っています。

よくある質問(FAQ)

Q1工事中は家にいないとダメ?

A不在でもOKです。外部作業が中心なので戸締まりさえすれば問題ありません。その日の作業内容はLINEでご報告できます。

Q2雨の日はどうなる?

A雨天・高湿度時は作業中止です。工期が延びる場合は事前連絡があります。無理に塗れば、仕上がりに必ず影響します。

Q3洗濯物はどうすれば?

A高圧洗浄の日と養生の期間は外干し不可です。室内干しかコインランドリーをご利用ください。該当する日は事前にお知らせします。

Q4工事はどの季節がベスト?

A春・秋が人気です。豊川市は冬も比較的温暖で施工可能ですが、気温5℃を下回る日は塗装できません。

Q5近隣への騒音や迷惑は?

A足場組立・高圧洗浄時に音が出ます。着工前に近隣挨拶を行うのが一般的です。当社では営業サポートの柴田が伺います。

Q6色は自由に選べる?

Aはい。カラーシミュレーションで確認できます。ただし、景観ガイドラインがある地区では制約がある場合もあります。

Q7工事後に不具合が出たら?

A保証期間内なら無償対応です。保証書は書面で発行しますので、内容をご確認ください。

Q8支払いはいつ?

A契約時・中間・完工後に分けるケースが多いです。業者によって異なるので要確認です。

Q9誰も来ない日があるのはなぜ?

A打ち替えたシーリングが固まるのを待っている期間です。柔らかいうちに塗ると、あとで塗膜にシワが出たり、シーリングが痩せて隙間ができたりします。手を抜いているのではなく、必要な時間です。

Q10外壁と屋根は同時にやるべき?

A足場代を節約できるため、同時施工が最も効率的です。別々に行うと足場代を2回払うことになります。

まとめ|塗装工事の流れを知れば不安はなくなる

外壁・屋根の塗装工事は、ただ「塗る」だけではなく、洗浄・下地補修・3回塗り・検査・保証まで含めた大切なメンテナンスです。

  • 工期は3週間ほど。短くないのは、シーリングの硬化と塗り重ねの乾燥を省かないから
  • 「誰も来ない日」は、シーリングが固まるのを待つ必要な時間
  • 足場から傷みが見つかったら、必ず写真と理由をお見せしてから着手します
  • 毎朝夕は職人が直接ご挨拶。ご不在・ご希望に応じてLINEで作業内容をご報告
  • 完了後は工程写真つきの報告書と、書面の保証書をお渡しします

豊川市の気候条件に合わせた施工と、充実したアフターケアがあれば、安心して10年以上暮らせる住まいが実現します。

📷 豊川市の施工事例を見る

工事のことも、お気軽にご相談ください

ドローン屋根診断・現地調査・写真付き報告書・お見積もりまで無料。訪問販売は一切行っていません。相見積もり・セカンドオピニオンも歓迎です。

📞 0120-939-747 年中無休 9:00〜18:00/通話無料 💬 LINEで気軽に相談する(写真を送るだけでOK)

株式会社 吉田塗装店
〒442-0884 愛知県豊川市光明町1丁目6-1(マチニワとよかわ前)
info@11160.com / https://11160.com

監修|株式会社 吉田塗装店(愛知県豊川市) 昭和30年(1955年)創業・70年。豊川市光明町にショールームを構え、施工実績6,000棟以上。一級塗装技能士7名在籍、下請けを使わない自社職人直接施工。全棟に工程写真つきの完了報告書をお渡しし、保証書は書面で発行しています。Googleクチコミ4.6点(85件)。訪問販売は一切行っていません。

※本記事に記載の工期・保証年数は一般的な目安であり、建物の規模・形状・劣化状況・天候により異なります。特に降雨時は塗装を行わないため、梅雨・台風の時期は工期が延びる場合があります。LINEでのご報告は、ご不在時・訪問をご希望されない場合の連絡方法としてご案内しています。記事内容は2026年時点の情報に基づきます。

お問合せはこちら

「そろそろかな」と思ったら、まず無料診断から。

ご相談・お見積りは無料!!

0120-939-747

営業時間 9:00~18:00 (日・木は定休日のため電話受付のみ対応)

外壁の色あせ・屋根の状態・雨漏りの不安どんな小さなことでもお気軽にご相談ください。
ドローンで屋根を無料診断し、現状を正直にお伝えします。

お問合せフォーム LINEで相談する

株式会社 吉田塗装店
〒442-0884 豊川市光明町1-6-1(マチニワとよかわ前)
info@11160.com
